双层玻璃反应釜怎么安装
双层玻璃反应釜怎么安装对玻璃反应釜新用户来说,也是个问题。新用户在收到设备后,按照说明书也不一定能安装正确,好在,玻璃反应釜厂家科达拍了玻璃反应釜的安装视频(小型双层玻璃反应釜以容量5升的为例,大型的以容量20升的为例),可能视频看起来更直观、更方便、更快捷,但是文字性的也需要,对于不知道双层玻璃反应釜各部件的用户来说,需要先看下玻璃反应釜说明书中安装方法这块。以下是玻璃反应釜厂家科达对双层玻璃反应釜安装方法的文字性总结:
1.收到设备后,先一一检查下双层玻璃反应釜的主要部件及一些配件是否齐全;
2.先把釜体及井字架(304不锈钢管)这块安装好,即釜盖以下的框架固定好;

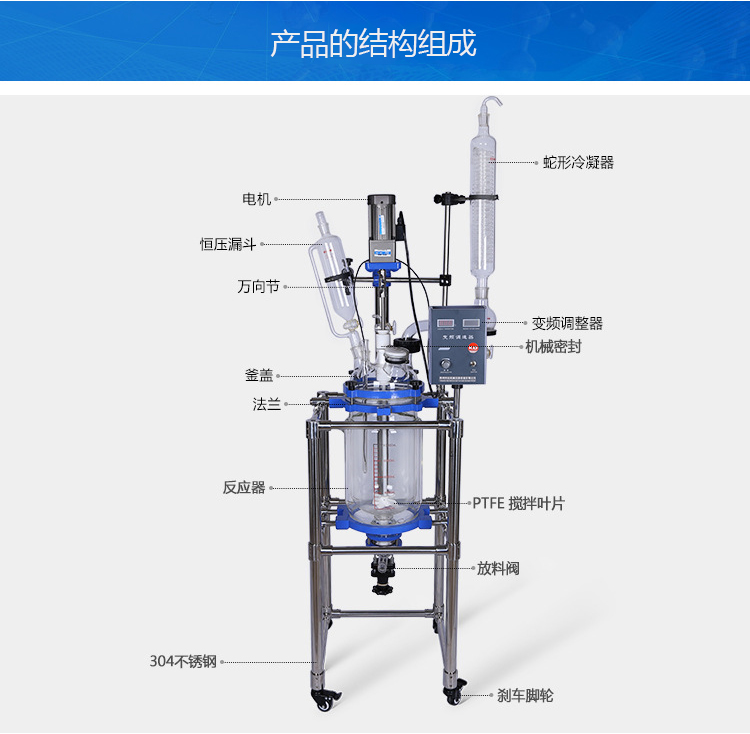

3.釜盖及釜盖以上的安装:用法兰把釜盖和釜体固定,固定好后,安装电机、真空表、恒压滴液漏斗、冷凝器、温度计套管、固体加料口及进放气阀,以下是对这些部件的具体的安装步骤:
(1)釜放在托架上,半圆型抱箍用于固定釜颈部分别插入立杆滑块,合拢后拧紧固定螺丝,安装时注意反应釜主体垂直;
(2)搅拌棒固定在电机主轴的齿环夹头上,搅拌棒穿过盖中间旋转轴承,拧紧专用连接器,然后调整电机的位置,注意垂直同心度;
(3)立杆上的滑块是固定调节不同方向及高低的不锈钢多用夹子;
(4)瓶盖上右边40#标准口插蛇型回流冷凝器,左边40#标口为加料口连接恒压漏斗,中前方24#标口为插温度计套管口,帽子后方为34#标口为多功能备用口,底部设有放料阀门,釜身上下分别为循环液进出口。下口接循环液进口,上口接循环液回流口;
4.以上三步完成后,双层玻璃反应釜的安装就已经基本算是安装完成了,玻璃的各接口处要涂抹凡士林,防止玻璃抱死,还需要涂上真空脂,以防漏气;
5.最后试机,固定双层玻璃反应釜的刹车脚轮,进行搅拌,如果搅拌稳定,设备就可以投入使用了。

其实像双层玻璃反应釜这样的仪器设备,安装起来也不是太麻烦,每个口和每个口都是对应的,只要不缺少部件,几乎就可以一次安装成功。还有一点,由于玻璃反应釜的配件大多是玻璃,在安装玻璃反应釜时,需要轻拿轻放,以免造成破裂。
